OB84 Finalizada Início: 03/07/2023

CORREÇÃO DE CURVA

Rodovia: SP 270 KM: 82 - 84 Município: Sorocaba-SP

Aviso importante

As informações contidas nesta página foram encaminhadas pelo Centro de Controle Operacional (CCO) da concessionária responsável. O CCM realizou a publicação. Para um panorama geral, consulte nosso portal de dados abertos.

Informações Gerais

Categoria Obra com escopo diverso
Descrição Detalhada CORREÇÃO DE CURVA
Concessionária SOROCABANA
Rodovia SP 270
KM Inicial / Final 82,000 / 84,000
Faixas 2
Pista SIMPLES
Sentido OESTE
Sinalização -
Término Previsto 31/08/2025

Detalhes Operacionais

Recursos Internos

Inspeção de Tráfego, Guincho Leve, Ambulância

Recursos Externos

-

Ações Operacionais

-

Observações CCM

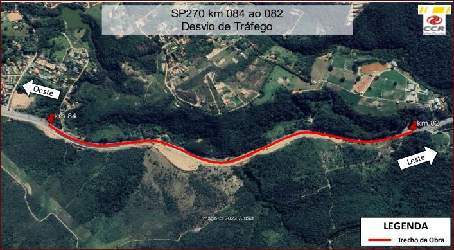

Plano Operacional Específico para Fechamento da pista existente, Leste e Oeste, para viabilizar serviços de correção de curva entre os quilômetros 084 e 082 da Rodovia Raposo Tavares – SP270.

Atualizações

Última: 02/09/2025 16:36
#1 20/11/2023 08:42

Enviado e-mail para a concessionária em 20/11 às 08h35min solicitando atualização do cenário.

#2 23/11/2023 09:00

Conc enviou e-mail para GOE em 22/11 ás 16h57 com o plano operacional atualizado e com nova data de término.

#3 14/06/2024 01:47

Enviado e-mail para concessionária em 14/06 ás 01h47min solicitando atualização do cenário.

#4 17/06/2024 11:37

Conforme e-mail recebido em 17/06 ás 11h29min obra prorrogada para 31/03/2025.

#5 03/09/2024 09:38

Enviado e-mail para a concessionária em 03/09 às 09h38min solicitando atualização do cenário.

#6 22/03/2025 21:13

Solicitado fotos atualizadas da obra.

#7 09/04/2025 23:48

Enviado e-mail para concessionária em 09/04 ás 23h46min solicitando atualização do cenário. | Às 09h02 do dia 14/04/2025, a concessionária informou via e-mail que a interveção foi prorrogada para o dia 03/07/2025.

#8 24/07/2025 21:34

Solicitado a concessionária fotos atualizadas da obra.

#9 06/08/2025 00:07

Encaminhado e-mail a concessionária solicitando atualização.

#10 13/08/2025 14:52

Conforme e-mail recebido em 13/08 às 12h01min obra prorrogada de 30/07 para 31/08.

#11 14/08/2025 15:32

Inserido fotos atualizadas do local.

#12 02/09/2025 11:14

Encaminhado e-mail a concessionária solicitando atualizações.

#13 02/09/2025 14:25

Obra finalizada.

Bloqueios e Interdições

Mostrando 4 de 4
Todas as faixas e acostamento LESTE
SP 270 • KM 83,000 - 82,000
Início: 28/11/2023 12:16
Fim: 31/08/2025 17:05
Tráfego desviado para nova pista existente
Todas as faixas e acostamento OESTE
SP 270 • KM 82,000 - 83,000
Início: 28/11/2023 12:16
Fim: 31/08/2025 17:05
Tráfego desviado para nova pista existente
Todas as faixas e acostamento LESTE
SP 270 • KM 84,000 - 82,000
Início: 03/07/2023 07:00
Fim: 28/11/2023 12:16
Tráfego desviado para nova pista existente
Todas as faixas e acostamento OESTE
SP 270 • KM 82,000 - 84,000
Início: 03/07/2023 07:00
Fim: 28/11/2023 12:16
Tráfego desviado para nova pista existente

Galeria de Fotos

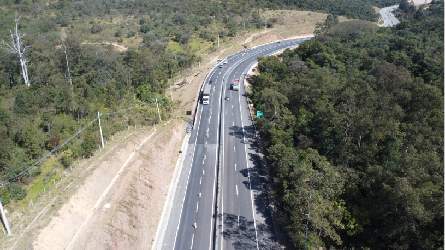

14/08/2025 15:31 por CCM (RC)

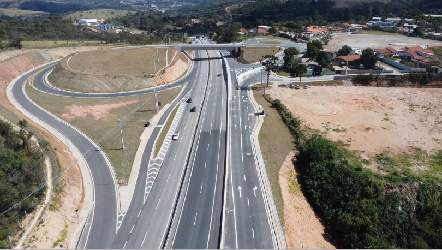

14/08/2025 15:31 por CCM (RC)

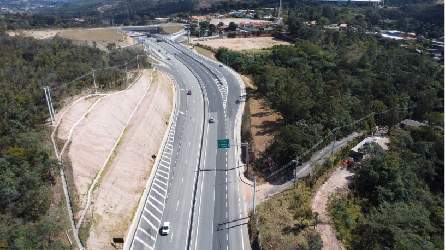

14/08/2025 15:31 por CCM (RC)
Imagem fornecida pela concessionária.

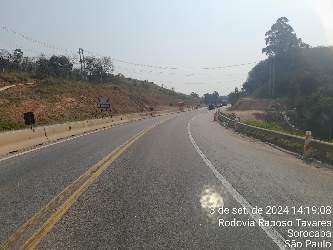

04/09/2024 13:38 por CCM (LL)
Imagem fornecida pela concessionária.
04/09/2024 13:38 por CCM (LL)
23/11/2023 08:59 por Mariana Voppe Meira
