OB191 Ativa Início: 15/03/2024

RECUPERAÇÃO NO PAVIMENTO

Rodovia: SP 348 KM: 13 - 173 Município: Caieiras-SP, Cajamar-SP, Campinas-SP, Cordeirópolis-SP, Franco da Rocha-SP, Hortolândia-SP, Itupeva-SP, Jundiaí-SP, Limeira-SP, Louveira-SP, Santa Bárbara d'Oeste-SP, São Paulo-SP, Sumaré-SP, Vinhedo-SP

Aviso importante

As informações contidas nesta página foram encaminhadas pelo Centro de Controle Operacional (CCO) da concessionária responsável. O CCM realizou a publicação. Para um panorama geral, consulte nosso portal de dados abertos.

Informações Gerais

Categoria Pavimento
Descrição Detalhada RECUPERAÇÃO NO PAVIMENTO
Concessionária AUTOBAN
Rodovia SP 348
KM Inicial / Final 13,360 / 173,032
Faixas 5
Pista DUPLA
Sentido NORTE/SUL
Sinalização -
Término Previsto 30/11/2026

Detalhes Operacionais

Recursos Internos

Inspeção de trafego, guincho leve, guincho leve, Resgate

Recursos Externos

-

Ações Operacionais

-

Observações CCM

Plano operacional específico para viabilizar 5ª intervenção do pavimento em todo trecho da Rodovia dos Bandeirantes.

Atualizações

Última: 27/09/2026 06:00
#1 15/10/2024 22:23

Inserida fotos atualizadas da obra.

#2 26/10/2024 00:36

Inserida foto da obra em andamento.

#3 12/04/2025 08:51

Às 10h23min do dia 11/04/2025, iniciado reparo pela empresa de saneamento básico.

#4 19/05/2025 22:25

Conforme e-mail recebido em 19/05/2025 ás 15h23min obra foi prorrogada de 15/03/2026 para 15/04/2026.

#5 23/04/2026 10:51

Encaminhado e-mail a concessionária solicitando atualizações.

#6 04/05/2026 13:36

Conforme e-mail recebido em 29/04 às 16h35min obra prorrogada de 15/04 para 31/05/2026.

#7 01/06/2026 15:25

Encaminhado e-mail a concessionária solicitando atualizações.

#8 09/06/2026 10:04

Encaminhado e-mail a concessionária solicitando atualizações. | Conforme e-mail recebido às 17h25min do dia 09/06/2026, a atividade foi prorrogada até o dia 15/08/2026.

#9 15/08/2026 22:23

Encaminhado e-mail a concessionária solicitando atualizações.

#10 28/08/2026 09:58

Encaminhado e-mail a concessionária solicitando atualizações.

#11 04/09/2026 11:18

Conforme e-mail recebido em 03/09 ás 15h39 obra prorrogada de 15/08 para 30/11.

#12 27/09/2026 00:46

Às 00h a pista norte foi totalmente interditada junto a todos os acessos, com desvio pelas Rodovias Anhaguera e Rodoanel, previsão de término para 06h do dia 27/09.

#13 27/09/2026 06:00

Às 05h53min a operação segue em andamento, equipes se posicionando para a liberação total, previsão de mais 30 minutos de bloqueio.

Bloqueios e Interdições

Mostrando 10 de 12
Alça total NORTE/SUL
SP 348 • KM 37,000 - 37,000
Início: 27/09/2026 23:10
Fim: -
Alça total NORTE/SUL
SP 348 • KM 46,000 - 46,000
Início: 27/09/2026 23:10
Fim: -
Alça total NORTE
SP 348 • KM 13,500 - 13,500
Início: 26/09/2026 23:40
Fim: -
Marginal Tietê Oeste.
Alça total NORTE
SP 348 • KM 13,500 - 13,000
Início: 26/09/2026 23:35
Fim: -
Marginal Tietê Leste.
Alça total NORTE
SP 348 • KM 28,000 - 28,000
Início: 26/09/2026 23:28
Fim: -
Acesso do posto de serviço.
Alça total NORTE
SPD 348/330 • KM 13,500 - 13,500
Início: 26/09/2026 23:23
Fim: -
Ramo 200
Alça total NORTE/SUL
SP 348 • KM 16,000 - 16,000
Início: 26/09/2026 23:20
Fim: -
Retorno.
Alça total NORTE
SP 348 • KM 33,000 - 33,000
Início: 26/09/2026 23:12
Fim: -
Alça total NORTE/SUL
SP 348 • KM 22,000 - 22,000
Início: 26/09/2026 22:52
Fim: -
Acesso do Rodoanel.
Todas as faixas e acostamento NORTE
SP 348 • KM 15,000 - 40,000
Início: 26/09/2026 00:00
Fim: -
Rodovias Anhanguera e Rodoanel.

Galeria de Fotos

Obra em andamento

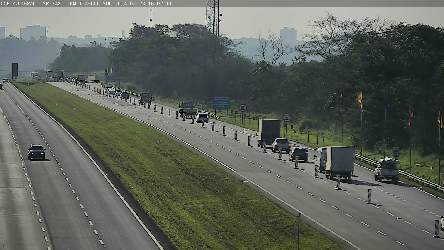

11/12/2024 05:27 por CCM (RC)
Obra em andamento no km 14

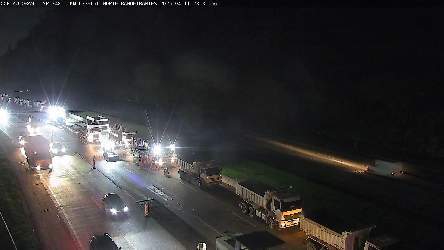

26/10/2024 00:35 por CCM (RC)
Obra em andamento

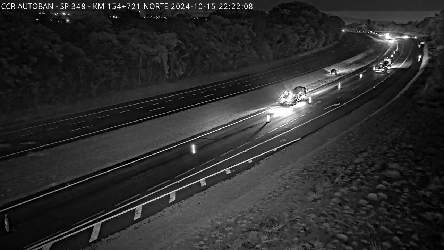

15/10/2024 22:22 por CCM (RC)
Obra em andamento

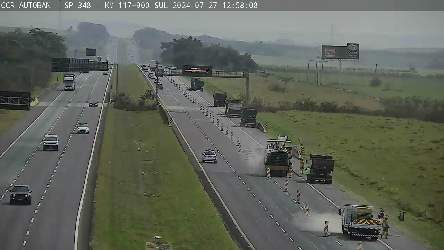

27/07/2024 12:59 por CCM (RC)
23/07/2024 16:03 por CCM (RC)

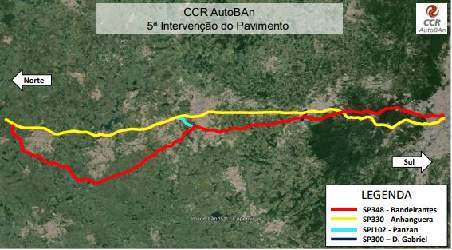

Croqui da obra
05/07/2024 11:13 por CCM (RC)
