OB486 Ativa Início: 16/09/2025

DESVIO DE EIXO.

Rodovia: SP 258 KM: 340 - 339 Município: Itararé-SP

Aviso importante

As informações contidas nesta página foram encaminhadas pelo Centro de Controle Operacional (CCO) da concessionária responsável. O CCM realizou a publicação. Para um panorama geral, consulte nosso portal de dados abertos.

Informações Gerais

Categoria Sinalização
Descrição Detalhada DESVIO DE EIXO.
Concessionária SPVIAS
Rodovia SP 258
KM Inicial / Final 339,530 / 339,260
Faixas 1
Pista SIMPLES
Sentido LESTE
Sinalização -
Término Previsto 27/03/2026

Detalhes Operacionais

Recursos Internos

Inspeção de Tráfego, Guincho Leve.

Recursos Externos

-

Ações Operacionais

-

Observações CCM

Desvio de eixo sentido leste para viabilizar obra de duplicação da Rodovia Francisco Alves Negrão - SP258 entre os quilometros 339+260 ao339+530 no sentido leste. Será necessário o desvio de eixo da pista Leste para faixa 01 Oeste, e da pista Oeste para faixa 02.

Atualizações

Última: 30/01/2026 22:19
#1 20/01/2026 10:27

Encaminhado e-mail a concessionária solicitando atualizações.

#2 30/01/2026 22:19

A concessionária respondeu o e-mail no dia 30/01 às 16h01min. A data de término foi prorrogada para o dia 27/03.

Bloqueios e Interdições

Mostrando 1 de 1
Faixa de desaceleração LESTE
SP 258 • KM 339,260 - 339,530
Início: 16/09/2025 06:00
Fim: -
Desvio para faixa 01 oeste, tráfego oeste para faixa 02.

Galeria de Fotos

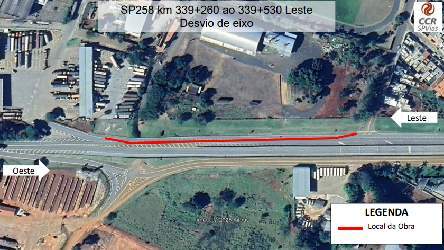

Croqui fornecido pela concessionária.
16/09/2025 05:59 por CCI (LR)
