OB634 Ativa Início: 07/02/2026

EXECUÇÃO DE BARREIRA RÍGIDA E CANALETA.

Rodovia: SP 280 KM: 24 Município: Barueri-SP

Aviso importante

As informações contidas nesta página foram encaminhadas pelo Centro de Controle Operacional (CCO) da concessionária responsável. O CCM realizou a publicação. Para um panorama geral, consulte nosso portal de dados abertos.

Informações Gerais

Categoria Duplicação de rodovia
Descrição Detalhada EXECUÇÃO DE BARREIRA RÍGIDA E CANALETA.
Concessionária RAPOSO CASTELLO
Rodovia SP 280
KM Inicial / Final 24,000 / 24,000
Faixas 4
Pista DUPLA
Sentido LESTE
Sinalização -
Término Previsto 06/04/2026

Detalhes Operacionais

Recursos Internos

Inspeção de Tráfego, Guincho Leve, Guincho Pesado, Caminhão Irrigadeira, Ambulância.

Recursos Externos

-

Ações Operacionais

-

Observações CCM

Esta operação refere-se à execução de barreira rígida e canaleta no segmento da pista expressa Leste na altura do km 24+000, que consiste no fechamento temporário da faixa 4 da Rodovia Presidente Castello Branco (SP-280) para mobilização de barreiras móveis que ficarão temporariamente preservando o local para execução das atividades definitivas. O fechamento da Faixa 4 será realizado por um período de 04 (quatro) dias, com interdições temporárias no período noturno, destinadas exclusivamente à implantação das barreiras móveis no acostamento, que ocorrerão no horário das 22h às 5h, de forma gradual.Ressalta-se que o período previsto para esta atividade poderá ser reduzido, possibilitando o início da execução das atividades definitivas. Etapa 1 - Programação de fechamento: Local: Pista Expressa Leste Data: 04/02/2026 a 07/02/2026 Horário: 22h às 05h Cronologia de atividades 04/02 e 07/02: 22:00 às 23:00 – Fechamento provisório da faixa 4, conforme manual de sinalização Ecovias Raposo Castello. 23:00 às 04:00 – Posicionamento das barreiras móveis. 04:00 às 05:00 – Retirada da sinalização provisória e liberação do tráfego. Etapa 2 - Programação de execução de atividade definitiva: Local: Pista Expressa Leste Data: 07/02/2026 a 06/04/2026 Horário: 07h às 17h Cronologia de atividades 07/02 e 06/04: Início: 07/02/2026 Horário: 07:00 às 17:00 – Execução da barreira definitiva e drenagem superficial (canaleta). Data de conclusão: 06/04/2026

Atualizações

Última: 04/02/2026 15:16
Nenhuma atualização registrada.

Bloqueios e Interdições

Mostrando 1 de 1
Faixa 4 LESTE
SP 280 • KM 24,000 - 24,000
Início: 07/02/2026 22:00
Fim: -

Galeria de Fotos

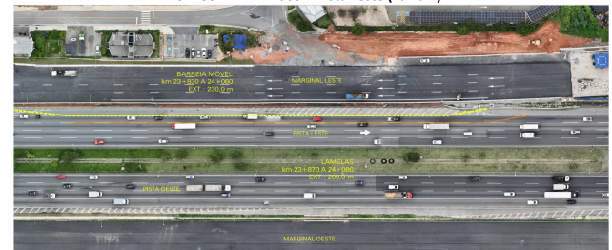

Local da Obra
04/02/2026 15:11 por CCI (AC)
