OB79 Ativa Início: 10/05/2023

IMPLANTAÇÃO DA VIA MARGINAL

Rodovia: SP 280 KM: 24 - 25 Município: Barueri-SP

Aviso importante

As informações contidas nesta página foram encaminhadas pelo Centro de Controle Operacional (CCO) da concessionária responsável. O CCM realizou a publicação. Para um panorama geral, consulte nosso portal de dados abertos.

Informações Gerais

Categoria Duplicação de rodovia
Descrição Detalhada IMPLANTAÇÃO DA VIA MARGINAL
Concessionária RAPOSO CASTELLO
Rodovia SP 280
KM Inicial / Final 24,000 / 24,500
Faixas 3
Pista DUPLA
Sentido OESTE
Sinalização -
Término Previsto 30/03/2026

Detalhes Operacionais

Recursos Internos

Inspeção de Tráfego, Guincho Leve, Guincho Pesado, Ambulância, Moto APH.

Recursos Externos

-

Ações Operacionais

-

Atualizações

Última: 07/11/2025 14:03
#1 27/10/2024 21:05

Em 27/10 ás 21h03min enviado e-mail solicitando fotos atualizadas.

#2 28/10/2024 09:09

Dia 28/10/2024 às 09h06min, recebido as fotos solicitadas via e-mail.

#3 07/04/2025 23:58

Encaminhado e-mail a concessionária solicitando atualizações em 07/04 ás 23h57min. | Parecer da CCR Rodovias às 15h44min do dia 08/04: "Em razão do término da Concessão da ViaOeste, informamos que a continuidade deste POE foi transferida para a Concessionaria Ecovias Raposo Castello a qual nos informou que irá protocolar junto a ARTESP".

#4 09/04/2025 23:25

Conforme e-mail recebido em 09/04 ás 17h34 da Concessionária Ecovias Raposo Castello, obra prorrogada para 23/07/2026.

#5 07/11/2025 14:03

Em 07/11 pista marginal sentido Leste entres os kms 24 ao km 22 liberada ao trafego.

Bloqueios e Interdições

Mostrando 0 de 0
Sem detalhes de bloqueios.

Galeria de Fotos

Obra em andamento
15/08/2025 12:32 por CCI (RC)

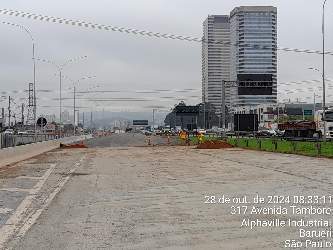

Obra em andamento.
28/10/2024 09:10 por CCI (BC)

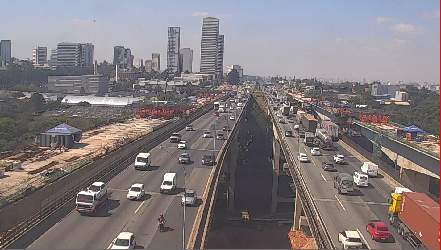

23/07/2024 15:12 por CCI (RC)

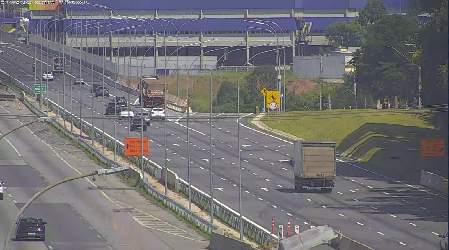

Pista marginal sentido Leste liberada

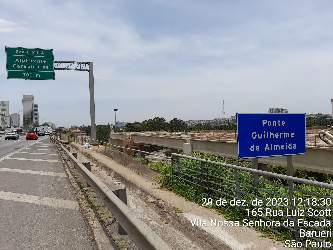

02/01/2024 15:30 por CCI (RC)
02/01/2024 15:30 por CCI (JR)
02/01/2024 15:30 por CCI (JR)
